Hafslundsøy etappe 3 - Oppgradering av kommunalt vann -og avløpsnett (VA)
2025 - 2026 fortsetter arbeidet med å oppgradere vann- og avløpsledninger på Hafslundsøy. Her finner du informasjon om etappe 3 – Rødsøyveien, Hagastuveien, Østhølen, Rundveien og Skjeggebyveien.
Det er Lindhaugen AS som utfører arbeidet på vegne av kommunen.
Tilstandsregistrering utføres av Norconsult AS.
Om prosjektet
Prosjektet med etappe 3 omfatter gatene Rødsøyveien, Hagastuveien, Østhølen, Rundveien og Skjeggebyveien.

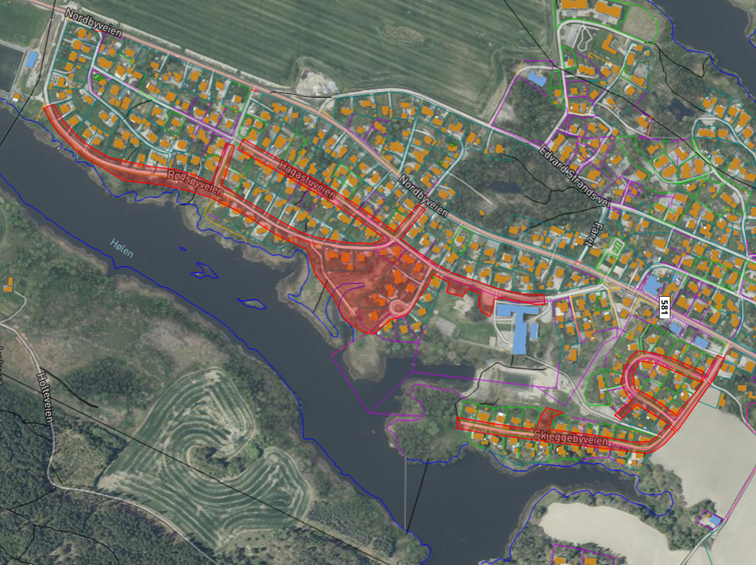

Klikk på kartet for litt større bilde.
Fysisk oppstart i Skjeggebyveien vil bli i løpet av januar 2025.
Arbeidstiden for prosjektet vil være mellom kl 07.00 - 15.30. Det kan hende at det blir behov for nattarbeid. Dette varsler vi på forhånd.
I dagens system ligger det AF-ledning (felles ledning for spillvann og overvann/drensvann) og vannledning. Ved nyetablert anlegg skal det være ett rør for spillvann, ett rør for overvann og ett rør for vannledning.
Les mer om separering av vann og avløp her.
Fordeler med omlegging
Fordeler med omlegging fra AF (avløp felles) til to-rørs separatsystem er blant annet:
- Begrense forurensningsbelastningen til resipienten (bekker, elv og sjø etc.)
- Bedre driftsforholdene ved kommunens ledningsanlegg og renseanlegg
- Redusere driftstid, og dermed driftskostnader betraktelig på våre pumpestasjoner.
- Fordeler med omlegging/fornyelse av kommunal vannledning er blant annet:
- Sikre en bedre vannkvalitet til abonnentene.
- Redusere uønsket avbrudd eller redusert trykk av forbruksvann ved rørbrudd/lekkasje.
- Redusere driftskostnadene ved å redusere antall uønskede rørbrudd/lekkasjer.
- Sikre økt kapasitet for fremtiden
Informasjonsmøte og informasjonsskriv
Informasjonsmøte avholdes i løpet av januar 2025, nærmere invitasjon kommer.
Berørte abonnenter mottar invitasjon, og informasjonsskriv:
Informasjonsskriv Hafslundsøy etappe 3.pdf
Til deg som huseier
Tilstandsregistrering bolig (utføres nærme oppstart av anlegg) Sarpsborg kommune skal før utførelse av entreprisen ha gjennomført tilstandsregistrering av boliger. Dette gjøres for å avdekke eventuelle sprekker i grunnmur, på fliser, mur, peiser o.l. Dette vil bli dokumentert med billedtaking.
Norconsult AS tar kontakt med dere for denne registreringen.
Hvorfor gjennomføres tilstandsregistrering? Tilstandsregistreringen er nyttig for både Sarpsborg kommune, og for huseier.
Eksempel: Ved anleggsarbeid kan rystelser forekomme. Det kan bli satt opp rystelsesmålere på nærliggende hus til grave-/ sprengnings-området. Murens tilstand vil på forhånd være redegjort for i en tilstandsrapport med bilder / dokumentasjon. Om man oppdager en sprekk i f.eks. grunnmuren, kan man da enklere avgjøre om dette har sammenheng med anleggsarbeidene, eller om det er en gammel sprekk.
Du som huseier blir kontaktet av den/de som skal gjennomføre denne tilstandsregistreringen. Som huseier må man ikke gjøre noe spesielt i forkant av dette. Videre info gis av den/de som gjør registeringen.
Stikkledninger - huseiers private vann, spillvann og overvannsledning - huseiers jobb
Separering videre inn mot bolig er huseiers økonomiske ansvar. (Kan avtales med entreprenør som utfører graving av hovedledning)
Kommunens ytelser på privat stikkledning
- For å unngå senere oppgraving i offentlig vei, vil Sarpsborg kommune legge nye stikkledninger fra ny kommunal hovedledning, ut av vår grøfte-trasé, og normalt ca. 1 meter innenfor privat eiendomsgrense.
- Det presiseres at selv om kommunen av praktiske årsaker velger å bekoste dette arbeidet, påhviler alt fremtidig ansvar for drift, vedlikehold, utskifting/reparasjon etc. av stikkledning, den enkelte huseier.
- De private stikkledningene avsluttes ca. 1 meter inn på tomt.
Slik vil stikkledningene avsluttes av kommunen:
Videre inn mot hus er huseiers ansvar
- Vannledning: - Stoppekran med spindelforlenger til bakkeplan.
- Spillvannsledning (toalett, avløpsvann) – stake- og spylekum, med stigerør til bakkeplan (Ø200mm).
- Overvannsledning (drenering rundt grunnmur) – stake- og spylekum, med stigerør til bakkeplan (Ø200mm. stigerør). For spillvann og overvann avsluttes det i bakkeplan med tett skrulokk og pakning. På kjørearealer/gårdsplass vil kummer og stoppekran bli omsluttet av en betongring med kjøresterkt lokk.
Eksempel på stikkledningsgrøft inn fra kommunal hovedledning. Avslutning på innsiden av gjerde.
Se bilde av eksempel på stikkledningsgrøft.
Se bilde av et annet eksempel på stikkledningsgrøft.
Kontaktinformasjon
Entreprenør: Lindhaugen AS - Prosjektleder
Jan Inge Nordenhaug
tlf. 90 55 83 09
e-post: janinge@lindhaugen.no
Byggeleder: Svartedal AS
Ole Kristian Svartedal
Tlf.: 45 02 13 37
e-post: svartedalkonsult@gmail.com
Prosjektleder: Sarpsborg kommune, Virksomhet Utbygging:
Emil Revhaug
Tlf.: 94 89 98 96
e-post: emil.revhaug@sarpsborg.com
Seniorrådgiver / Ing. Ledningsnett: Sarpsborg kommune, Team drift og forvaltning:
Torbjørn Arnesen
tlf. 91 89 33 32
e-post: torbjorn.arnesen@sarpsborg.com
