>Separering av vann og avløp på Opsund

Innhold

Fant du det du lette etter?

Takk for din tilbakemelding

Hva forsøkte du å finne?


Disse tilbakemeldingene blir ikke besvart.
Ikke skriv noe personsensitivt.

Separering av vann og avløp på Opsund

Publisert: 17.02.2025

Sarpsborg kommune er i full gang med å legge nye vann- og avløpsledninger på Opsund. I mars 2025 starter etappe 2 og 4.

Siden er oppdatert 17.02.2025

Arbeidet består i å separere vann og avløp, som vil si at spillvannet (kloakk) og overvann (regn- og smeltevann fra drenering og taknedløp) ledes bort i to separate ledninger. Nytt spillvannsrør skal kun lede sanitært avløpsvann fra bygningenes innside, mens nytt overvannsrør skal kun lede bort overvann fra kommunale veier samt drensvann fra bygg med kjeller eller ringmur der det er behov.

Overvannet vil heretter bli ført til nærmeste bekk, elv eller innsjø, mens spillvannet vil bli transportert til Alvim renseanlegg. Dette vil redusere faren for tilbakeslag av avløp i kjellere ved store nedbørsmengder.
I tillegg vil det bli anlagt ny kommunal vannledning.

Her kan du lese mer om separering av private stikkledninger.

Anleggsarbeider

Etappe 2 og 4

Sarpsborg kommune har engasjert entreprenøren Jørgensen og Jørgensen AS. Selskapet har ansvaret for utførelsen av vann- og avløpsarbeidene.

I anleggsperioden vil entreprenør ha lagringsplass i skogområdet ved Opsundveien.

Gravingen utføres normalt mellom klokken 07.00 – 15.30 på hverdager. Arbeid kan foregå utover denne tiden ved
behov. Dersom det blir behov for arbeid natterstid vil dette varsles på forhånd.

Framdrift

Opsund er delt opp i fem etapper. Etappe 1 og 3 er fullført.

Oppstart av etappe 2 og 4 er mars 2025.

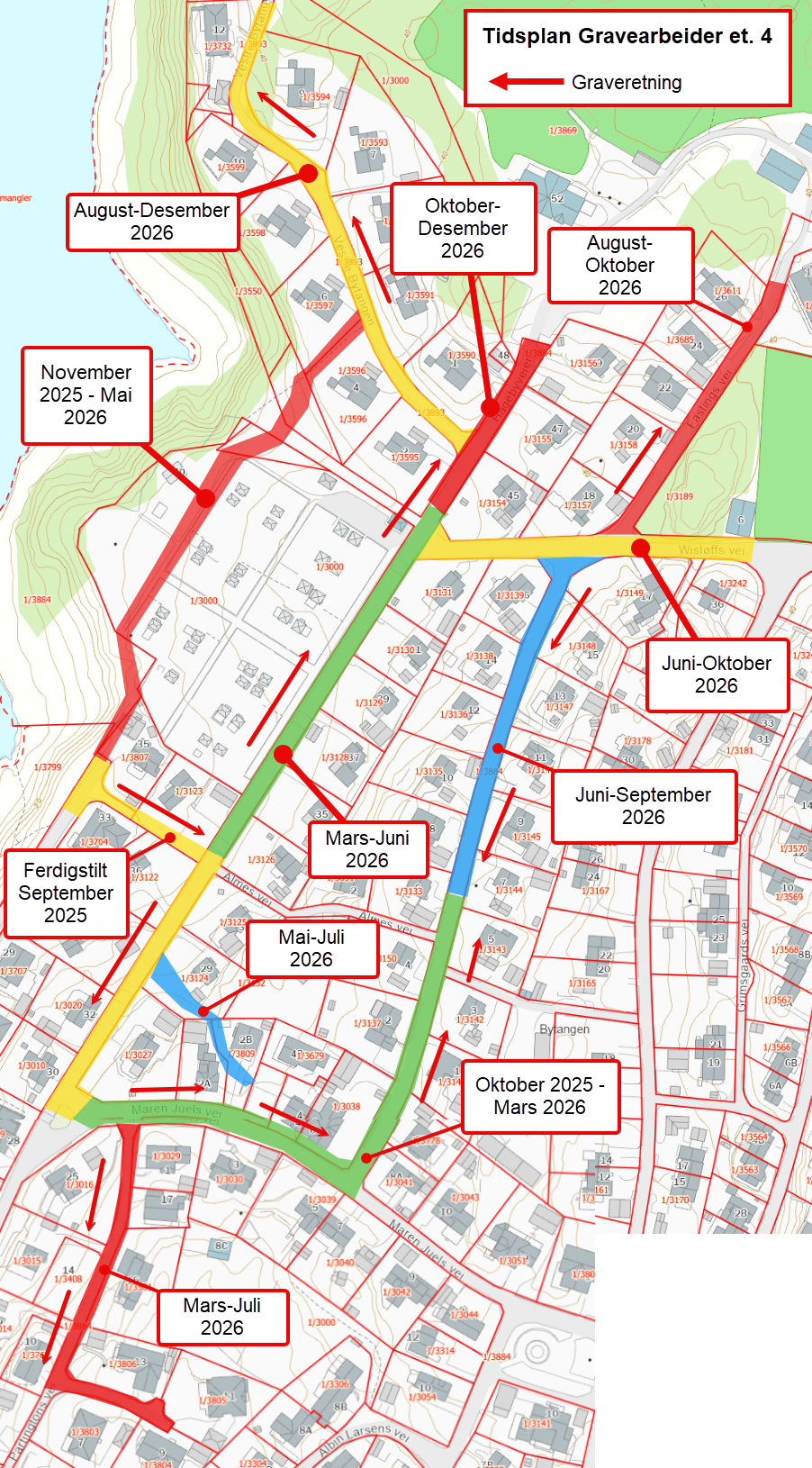

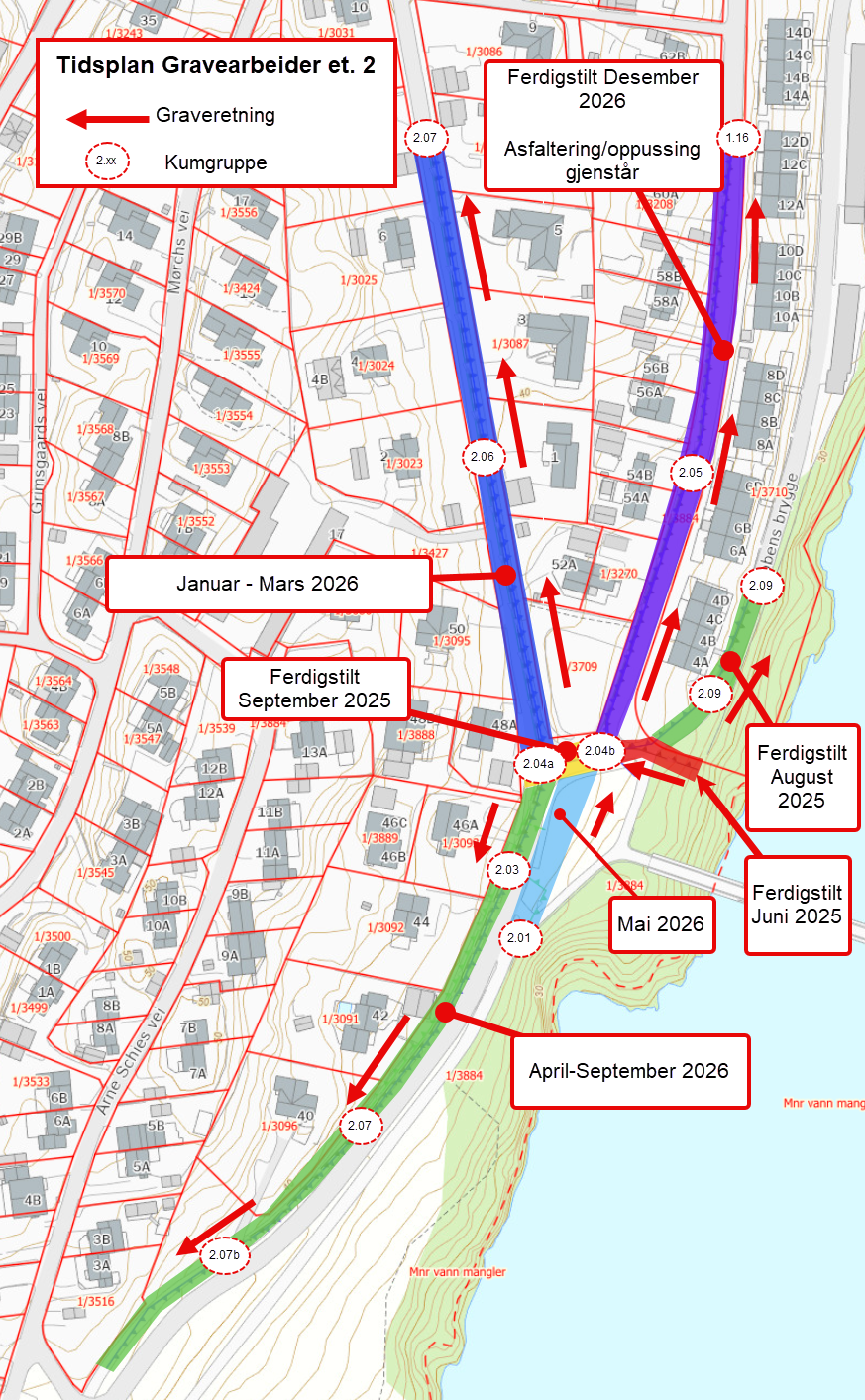

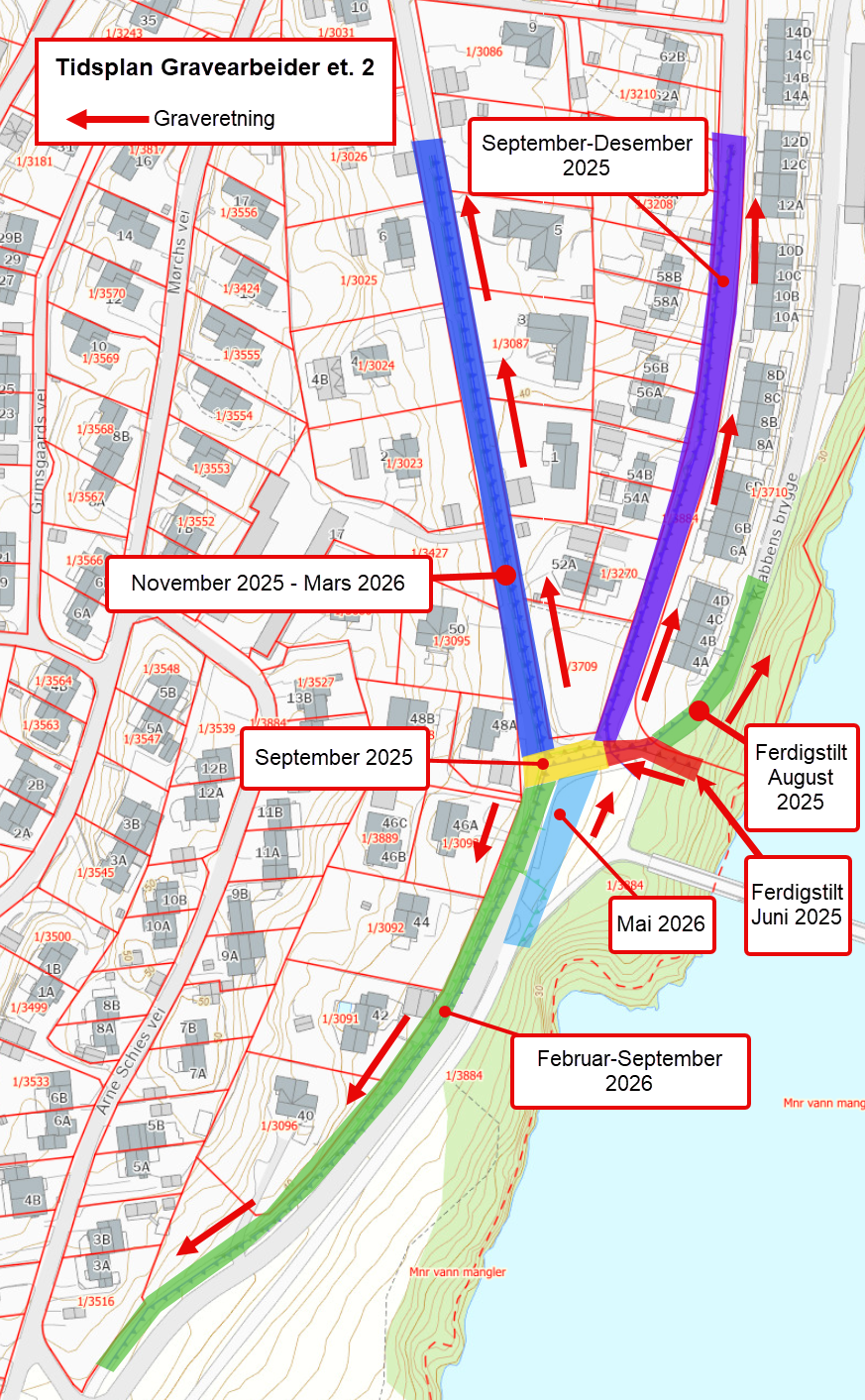

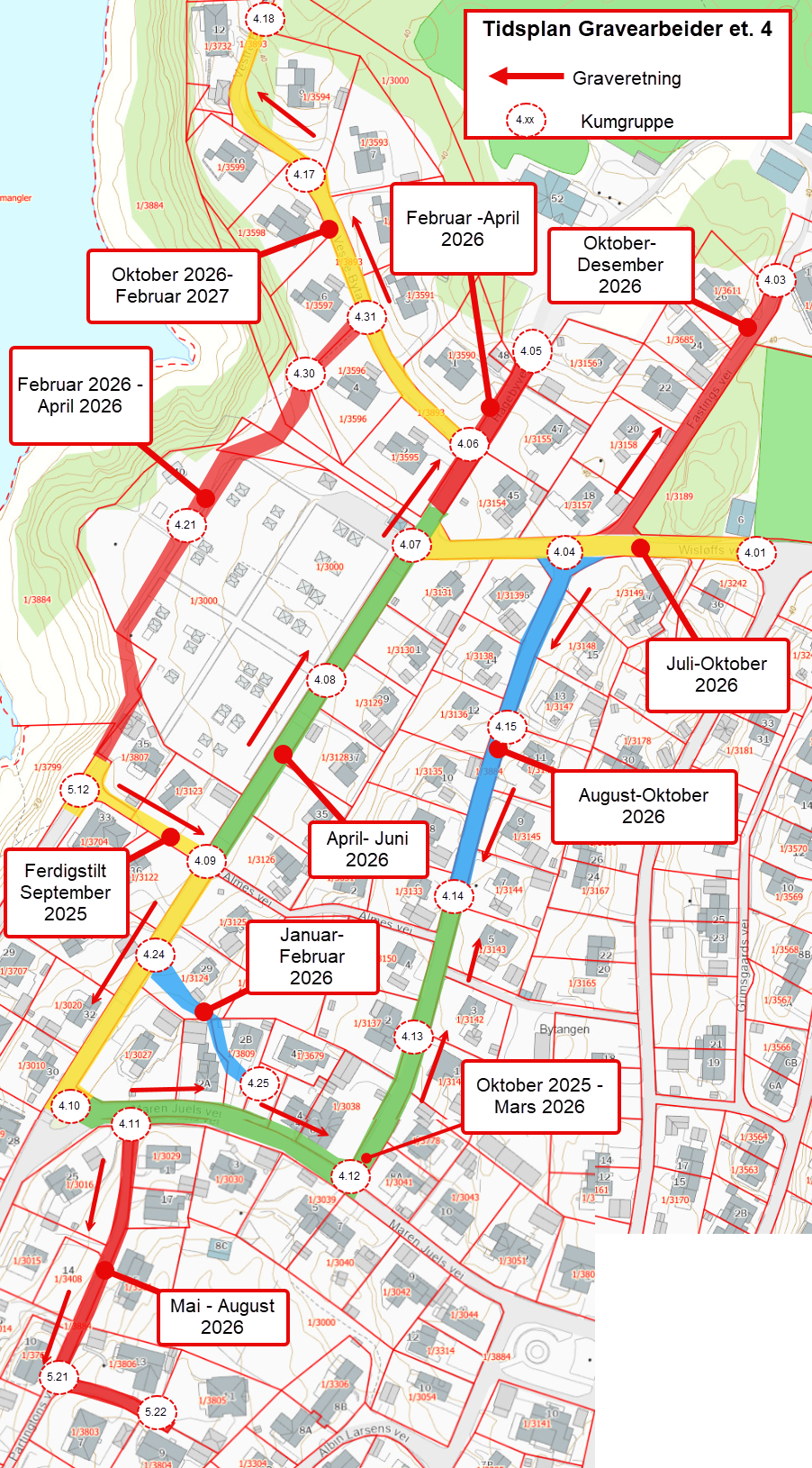

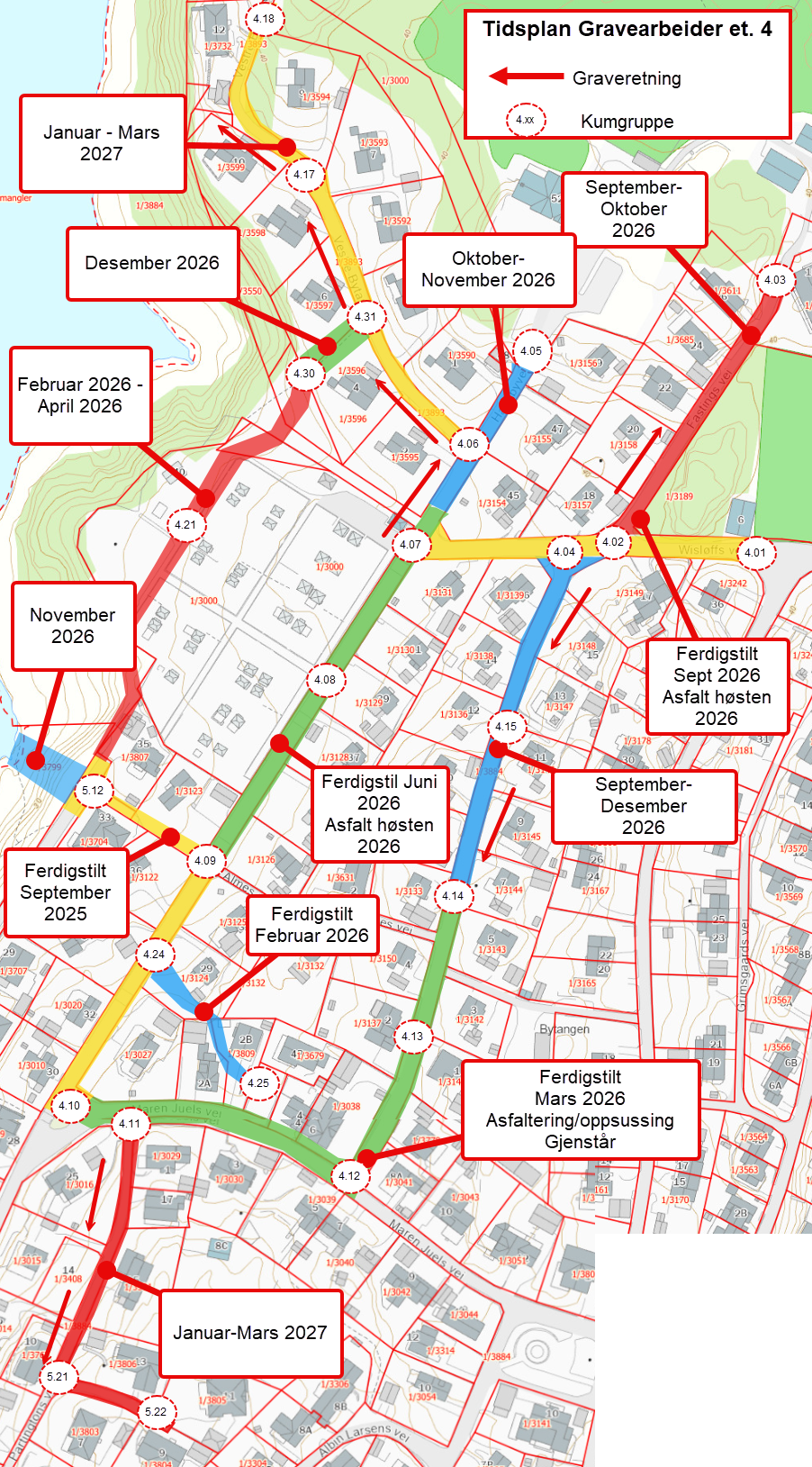

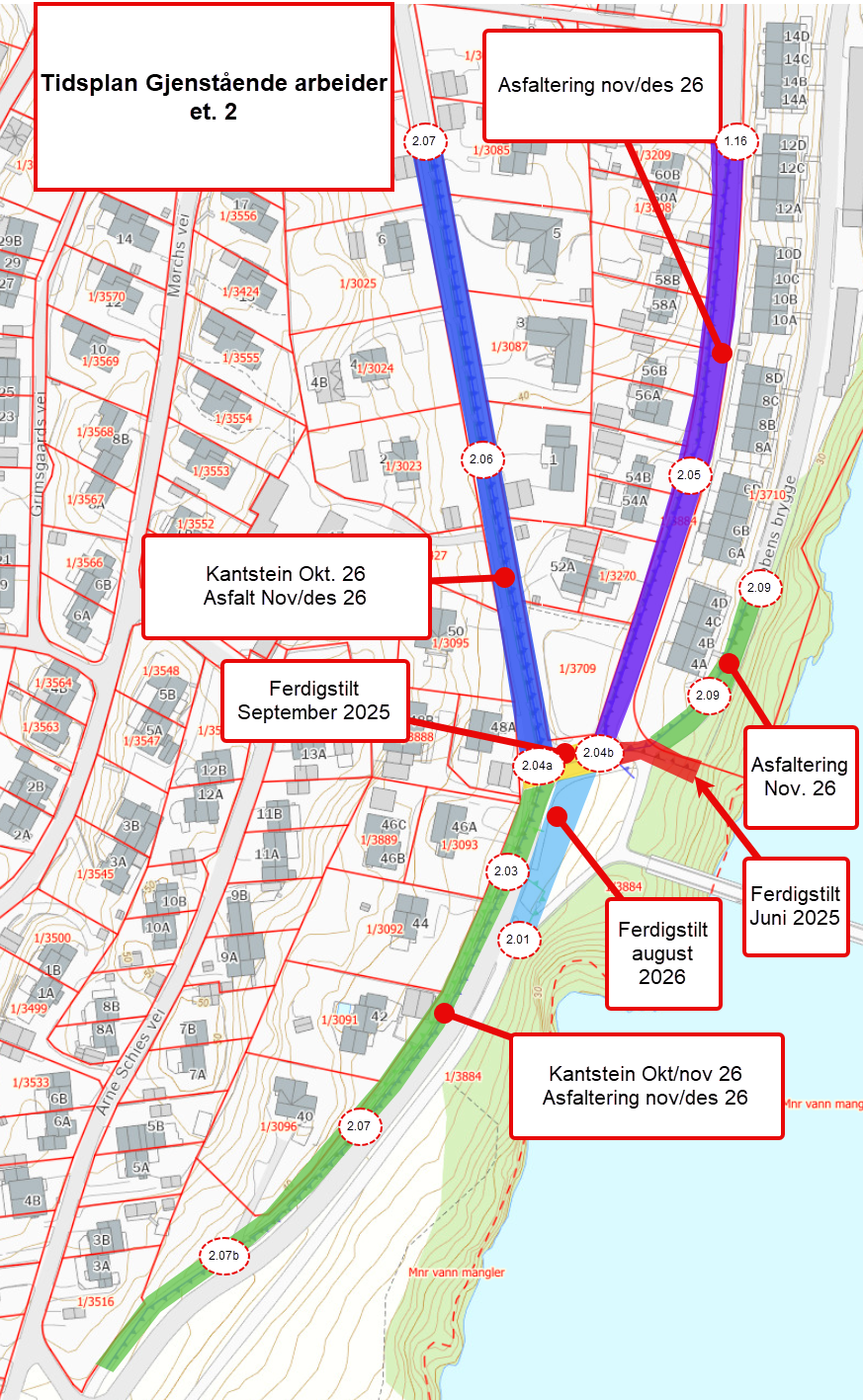

Se informasjonsbrev for ytterligere detaljer.

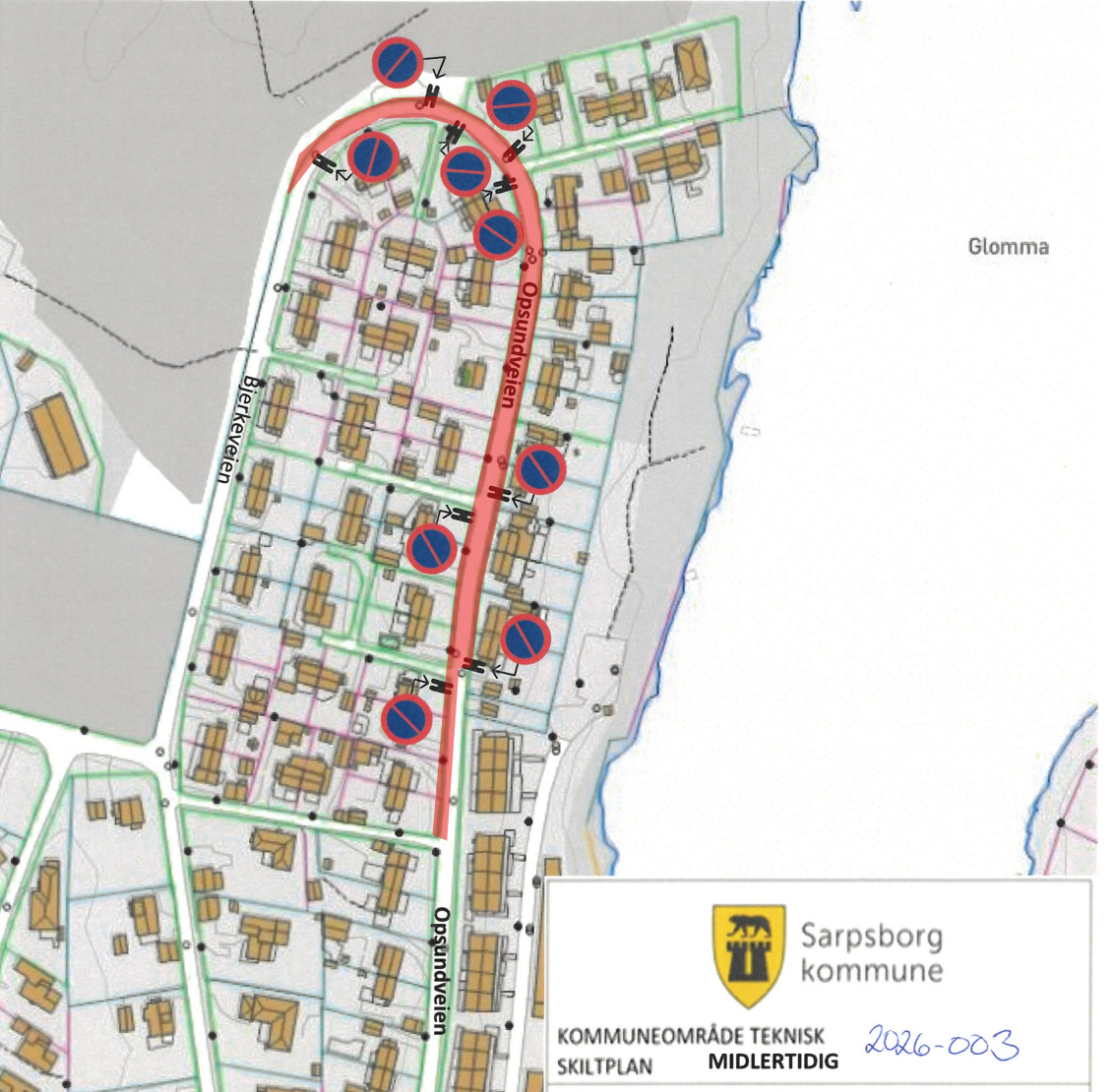

Vi ber om at det ikke parkeres kjøretøy i gatene i tidsrommet 07.00 - 16.00 hverdager, da dette kan hindre framdriften i arbeidet.

Informasjonsbrev

Informasjonsskriv Opsund etappe 2 og 4 06.02.2025.pdf

Informasjonsfolder om å separere avløp. (PDF)

Pålegg om klipping av hekk.pdf

Informasjonsmøte

Etappe 2 og 4

Det inviteres til informasjonsmøte med berørte naboer for etappe 2 og 4.
På møtet vil det bli informert om prosjektet, og muligheter for å stille spørsmål.

Møtet finner sted:

Onsdag 26. februar klokken 18.00 i Tune administrasjonsbygg, Tuneveien 95.

Påmelding:
Vi ønsker skriftlig påmelding på epost: jsaf@sarpsborg.com innen mandag 24. februar klokken 12.00

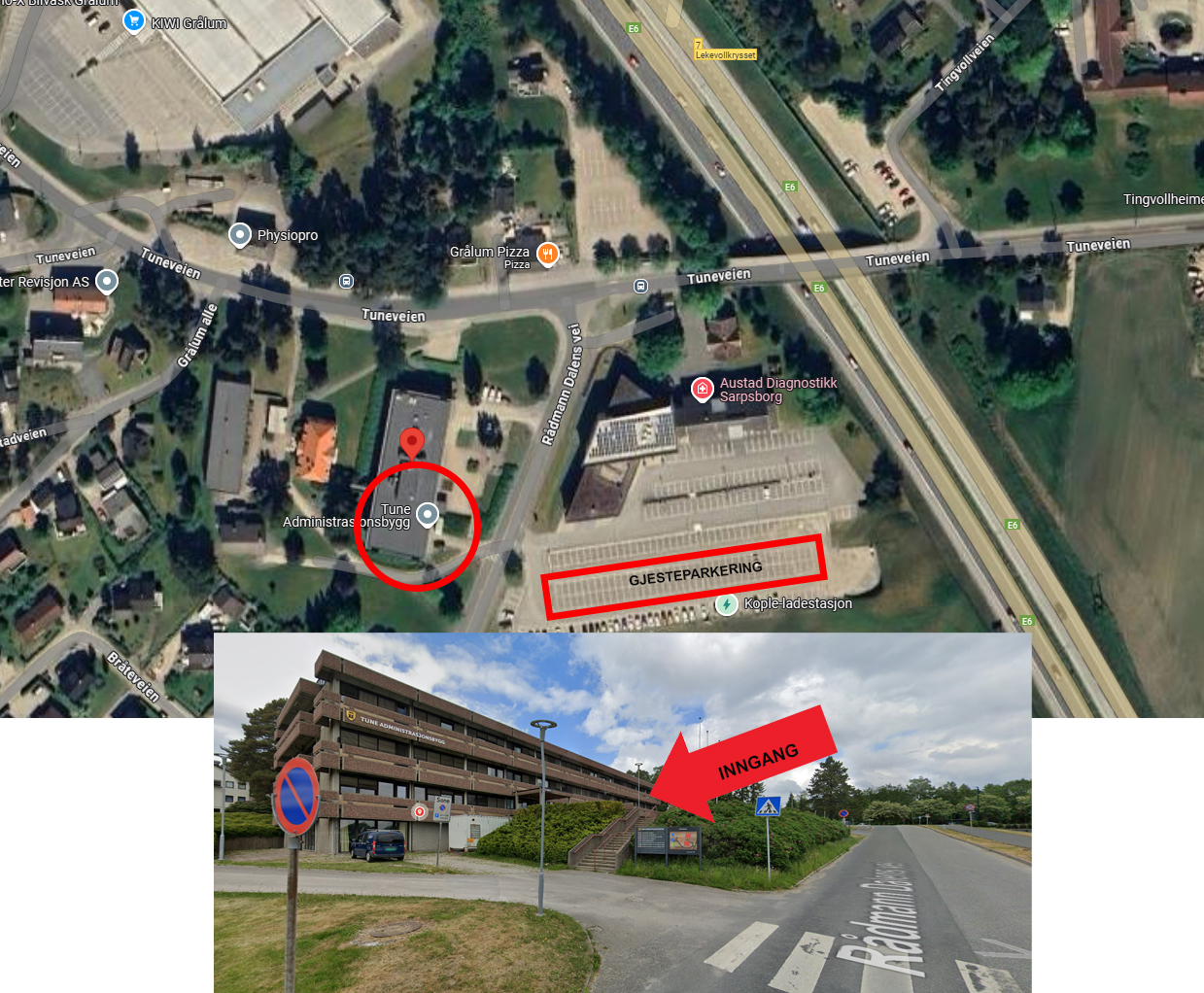

Klikk her for å se kart/bilde.

Fullførte etapper

Etappe 1 og 3

Sarpsborg kommune fullførte i 2024 etappe 1 og 3 i VA-prosjektet på Opsund. Kommunen hadde engasjert entreprenøren Eivind Engseth AS, som hadde ansvaret for utførelsen av vann- og avløpsarbeidene.

Fordeler ved å separere vannet

Under anleggsperioden vil berørte eiendommer bli tilknyttet en midlertidig vannforsyning.

Fordeler med omlegging fra felles avløp til to-rørs separatsystem er blant annet:

  • Det reduserer faren for at du skal få kloakk opp fra sluk i kjelleren (tilbakeslag).
  • Etter å ha separert ledningene kan regn- og smeltevannet slippes direkte ut i nærmeste bekk, elv eller innsjø i stedet for å pumpes til renseanlegget. Dette er miljøvennlig.
  • Det er kostbart å pumpe og rense avløpsvannet. Det er derfor god økonomi i å føre minst mulig rent vann til renseanlegget.

Fordeler med omlegging av kommunal vannledning er blant annet:

  • Sikre en bedre vannkvalitet til abonnentene.
  • Redusere avbrudd eller redusert trykk av forbruksvann ved rørbrudd/lekkasje.
  • Redusere driftskostnadene ved å redusere antall rørbrudd/lekkasjer.

Her finner du tips om hvordan du kan gå fram for å få separert avløpsledningene, og tips om hvordan du kobler fra taknedløpet.

Kommunens ytelser på privat stikkledning

For å unngå senere oppgraving i veien, vil Sarpsborg kommune legge ny stikkledning ut av vei/grøftetrasé, normalt ca. 1 meter inn på privat eiendom. Det presiseres at selv om kommunen av praktiske årsaker velger å bekoste dette arbeidet, påhviler alt fremtidig ansvar for drift, vedlikehold, utskifting/reparasjon etc. den enkelte huseier.

Den private stikkledningen avsluttes med stoppekran med spindelforlenger til bakkeplan for vannledning, samt kontroll/spylekum for henholdsvis spillvann og overvann som avsluttes i bakkeplan med tett skrulokk og pakning. På kjørearealer/gårdplass vil kummer og stoppekran bli omsluttet av en betongring med kjøresterkt betonglokk.

Det er den enkelte eiers ansvar å opplyse om beliggenhet av eventuelle private kabler, oljetanker og annet som kan skades ved graving på privat eiendom.

Hekker og gjerder som krysses vil bli istandsatt, men huseier må påregne skjøtsel/vanning av plen, planter, flikking på gjerder osv. Planter som skades erstattes med nye planter i «normal ungplantestørrelse».

Nabovarsling

Denne meldingen vil også fungere som nabovarsel for planlagt tiltak. Nytt vann- og avløpsanlegg er søknadspliktig, og må nabovarsles iht. plan- og bygningsloven § 21-3.

VA-anlegget ligger hovedsakelig på offentlig grunn. Der det er nødvendig å krysse private eiendommer, vil Sarpsborg kommune kontakte grunneierne.

I byggeperioden vil det bli begrenset fremkommelighet, men det skal likevel sørges for tilfredsstillende fremkommelighet for alle trafikantgrupper ved gjennomføringen av tiltaket. Sarpsborg kommune vil orientere mer om dette før anleggsoppstart.

Kontaktinformasjon

Dette gjelder for Opsund etappe 2 og 4

Entreprenør: Jørgensen og Jørgensen AS - Anleggsleder
Felix Rahma
Tlf: 481 37 494
e-post: felix@jorgensenogjorgensen.no

Entreprenør: Jørgensen og Jørgensen AS - Prosjektleder
Thomas Jørgensen
Tlf: 901 43 918
e-post: Thomas@jorgensenogjorgensen.no

Byggeleder for Sarpsborg kommune: Svartedal AS
Ole Kristian Svartedal
Tlf.: 450 21 337
e-post: svartedalkonsult@gmail.com

Prosjektleder 1 : Sarpsborg kommune, Virksomhet Utbygging:
John Samuel Falck
Tlf.: 413 04 106
e-post: JSAF@sarpsborg.com

Prosjektleder 2 i perioden 08.04.2025. til 15.08.2025
Sarpsborg kommune, Virksomhet Utbygging:
Tommy Andre Olsen
Tlf.: 472 77 091
e-post: tommy-andre.olsen@sarpsborg.com


Seniorrådgiver / Ing. Ledningsnett: Sarpsborg kommune, Team drift og forvaltning:
Torbjørn Arnesen
tlf. 918 93 332
e-post: torbjorn.arnesen@sarpsborg.com

Samferdsel: Sarpsborg kommune, kontaktperson vei og innkjørsler
Marie Aune
Tlf.: 454 37 360
e-post: marie.aune@sarpsborg.com
