Informasjon om gravearbeider i forbindelse med oppgradering av vann -og avløpsrør på Greåker

Publisert: 02.11.2024

Sarpsborg kommune skal separere og fornye det kommunale vann- og avløpsnettet på store deler av Greåker. Dette betyr at det gamle avløpsrøret erstattes av to nye, slik at avløpsvannet som skal renses går i ett rør og regnvann/overvann i et annet. Samtidig legges det nye rør for vannforsyning i området.

Dette er i henhold til investeringsplanen.

Greåkerprosjektet er delt opp i fem etapper. Planen er å starte med etappe 1, og deretter 4 og 5. Etappe 2 og 3 utføres etter ferdigstillelse av etappe 1,4,5.

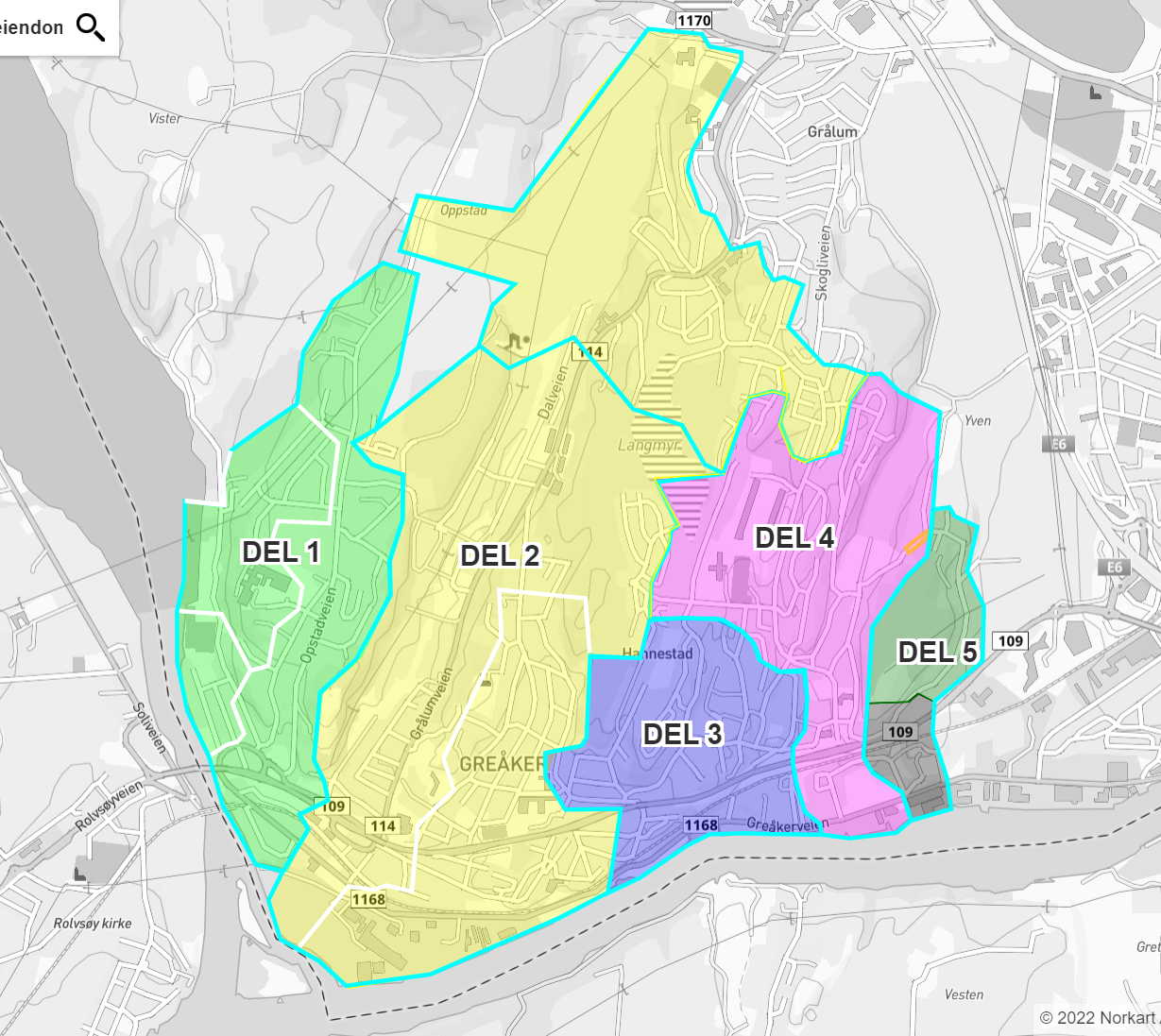

I dette kartet ser du oversikt over etappene.

Endring av eksisterende traséer vil forekomme der dette er nødvendig.

Informasjonsskriv m.m

Klikk her for å se informasjonsskriv om anleggsarbeider Opstadveien (PDF)

Klikk her for å se informasjonsskriv om anleggsarbeider Klevaveien (PDF)

Midlertidig gangvei Klevaveien:

Ettersom Klevaveien er stengt for gjennomgang er det lagt til rette for midlertidig gangvei.

Se og følg vedlagte tegninger:

Klikk her for å se informasjonsskriv om anleggarbeider Myrstadveien (PDF)

Verdt å vite: I forbindelse med VA-utbyggingen i Myrstadveien har kommunen planlagt å anlegge en droppsone med parkeringsplass på grusplassen sør for skolen. Den nye droppsonen skal gi et mer trafikksikkert tilbud for de barna som må kjøres til og fra skolen. I tillegg skal det anlegges en sykkelvei med fortau langs Myrstadveien for å tilrettelegge for gående og syklende ved skolen. Tiltaket skal gi et mer trafikksikkert tilbud for barn og voksne som skal sykle til Tindlund skole.

Opstadveien stenger

I forbindelse med gravearbeider, vil Opstadveien stenge fra 22. januar. Gravearbeidet starter ved nummer 72 i krysset ved Stevneveien og opp til nummer 105. Den vil være stengt ut året 2024.

I forbindelse med dette blir det omlagte bussruter. Klikk på ruten for mer info - det vises ellers til Østfold kollektivtrafikk.

Linje 163 Kalnes vgs.

Fra onsdag 3.januar vil skolebusser til/fra Kalnes vgs til/fra Fredrikstad, kjøre fv. 109 via Alvim.
Turene kjøres ikke oppom Greåker vgs, men stopper på holdeplassen Greåker fv. 109.

Linje 150 Grålum skole.

Fra mandag 22.januar kjøres skolebuss til Tindlund skole og Grålum skole.
Bussen starter på snuplassen til Greåker vgs kl. 0805. Den kjører via Tindlund skole til Grålum.
Elever som bor ovenfor Greåker vgs, må ta seg ned hit for påstigning.
Bussen som har gått fra Eikveien oppover Opstadveien til Grålum skole, innstilles.

Linje 132 Opstad – Greåker.

Fra mandag 22.januar kjøres bussen fra Sarpsborg-Briskeveien-Hovslagerveien-Sarpsborg.
Avgangstider fra Sarpsborg annenhver time, som før.

Linje 137 Hannestad øst – Greåker.

Fra mandag 22.januar kjøres linje 137, Sarpsborg – Hannestad øst – Eikveien – Hannestad øst – Sarpsborg. Avgangstider fra Sarpsborg som før.

Informasjonsmøter

MYRSTADVEIEN: Det inviteres til informasjonsmøte om arbeidene i Myrstadveien torsdag 14. november klokken 18.00 i Aulaen på Tindlund ungdomsskole.

Se også Klikk her for å se informasjonsskriv om anleggarbeider Myrstadveien (PDF)

KLEVAVEIEN: Det inviteres til informasjonsmøte om arbeidene i Klevaveien, tirsdag 27. februar - Tune rådhus, Gandalf-salen i underetasjen.

HOVEDPROSJEKTET: Det har også vært gjennomført et informasjonsmøte om hovedprosjektet 9. januar.

Klikk her for mer informasjon om møtet

Berørte parter har fått sms med invitasjon til informasjonsmøte om dette. Andre interesserte kan også komme.

  • Tid: Tirsdag 9. januar kl. 18.00
  • Sted: Møterom Gandalf i Tune administrasjonsbygg, Tuneveien 95

Ingen påmelding, det er bare å komme.

Temaer i møtet:

  • om prosjektet og hva som kommer til å skje
  • bussforbindelser.
  • Når kommunen har fornyet avløpsnettet for store deler av Greåker, kan huseiere få pålegg om å dele opp sine rør slik at ett rør er for for avløpsvann og ett for regnvann. Mer informasjon om dette blir gitt i møtet.

Grunnundersøkelser

Som en del av prosjekteringen skal det gjøres grunnundersøkelser i hele området. Dette gjøres for å kartlegge grunnforhold og forurensning i grunnen.

Undersøkelsene krever at det vil bli tidvis stengte veier, og omkjøring vil bli skiltet.
Undersøkelsene for etappe 1 ferdigstilles vinter/vår 2023. Grunnundersøkelser for etappe 4 og 5 gjøres sommer/høst 2023.

Fordeler med endring fra ett rør til to rør:

  • Begrense forurensningsbelastningen til bekker, elv og sjø etc.
  • Bedre driftsforholdene ved kommunens ledningsanlegg og renseanlegg
  • Redusere driftstid, og dermed driftskostnader betraktelig på våre pumpestasjoner.

Fordeler med omlegging/fornyelse av kommunal vannledning er blant annet:

  • Sikre en bedre vannkvalitet til abonnentene.
  • Redusere uønsket avbrudd eller redusert trykk av forbruksvann ved rørbrudd/lekkasje.
  • Redusere driftskostnadene ved å redusere antall uønskede rørbrudd/lekkasjer.
  • Sikre økt kapasitet for fremtiden

Planlegging av vann- og avløpsanlegg

WSP Norge AS er engasjert av Sarpsborg kommune til å prosjektere det nye vann og avløpsanlegget.

Mer om planleggingen

I forbindelse med planleggingen vil det være nødvendig å foreta innmålinger av kjellerhøyde (dybde på kjellergulv) i eiendommene som ligger ved kommunens vann og avløpsanlegg. Det gjøres for å kvalitetssikre at det er stor nok høydeforskjell mellom kjelleren og kommunal hovedledning. Det gjøres for å sikre at tilbakeslag av avløpsvann ikke vil skje og oversømme kjelleren.

I eksisterende anlegg kan høydeforskjellen, fra gammelt av, være mindre enn kravet på 90 cm.

Ved oppgradering og separering av avløp planlegges det normalt slik at høydeforskjellen mellom kjellergulv/laveste vannlås, og topp hovedledninger for overvann og spillvann, blir 90 cm eller mer, og at det ikke er fare for tilbakeslag. Dette sees opp imot hva som er gjennomførbart. Der dette ikke er mulig, eller forsvarlig, benyttes andre tiltak som f.eks. tilbakeslagsventil, pumpekum, etc.

Til deg som huseier

Dette gjøres i forkant og under gjennomføring av prosjektet:

1. Innmåling av dybde kjellergulv

Du som huseier kan enten selv utføre innmåling i egen bolig, eller så gjennomføres dette av WSP Norge AS etter avtale.
Måler du selv, vil det ta cirka fem minutter.

Dette ønsker vi at du måler (se bildet lenger ned):

  • ALT.1 Fra gulv til bunn lufteventil
  • ALT.2 Fra gulv til bunn nedre vinduskarm
  • ALT.3 Fra gulv til tak (etasjeskiller)

Eksempel på mail eller sms du sender til WSP er:
Din adresse, Alt. 1-1,9m, Alt. 2-1,35, Alt.3-1,98m

Hovedsakelig ønsker vi innmåling fra gulv til vinduskarm (Alt.2) og fra gulv til tak i kjeller (Alt.3).
Viktig at dette gjøres på veggen som er nærmest kommunal vei.

Tilbakemelding på innmålinger er ønsket i løpet av uke 33.

Dersom dere ikke har anledning / ønske om å foreta innmålingen selv, vil WSP foreta innmålinger hos dem som ikke har gitt tilbakemelding.
Det hele vil ikke ta mer enn omtrent 5-10 minutter.

WSP vil deretter utføre innmålinger med GPS på utsiden av vindu/kjellervegg.
Dersom du ikke har vindu i kjelleren, kan du måle inn eventuelle lufteventiler.
Dersom du heller ønsker å avtale et tidspunkt for innmålinger ta kontakt med WSP på e-post Petar.popovic@wsp.com eller sms på 998 83 948 mellom kl. 0900 og 1500.

Forklarende bilde av kjeller.

Bildet viser kjeller med alternativer vi ønsker at måles.

  • Pil til venstre: Alternativ fra gulv til bunn av lufteventil, dersom kjelleren ikke har vindu.
  • Pil i midten: Fra gulv til topp av nedre vinduskarm.
  • Pil til høyre: Fra gulv til tak (etasjeskiller).
2. Tilstandsregistrering bolig

Sarpsborg kommune skal før utførelse av entreprisen ha gjennomført tilstandsregistrering av boliger. Dette gjøres for å avdekke eventuelle sprekker i grunnmur, på fliser, mur, peiser o.l. Dette vil bli dokumentert med bilder.
I første omgang vil uavhengig takstmann eller WSP ta kontakt for denne registreringen. Dere vil få mer info når dette nærmer seg.

Hvorfor gjennomføres tilstandsregistrering?
Tilstandsregistreringen er nyttig for både Sarpsborg kommune, og for huseier.
Eksempel:
Ved anleggsarbeid kan rystelser ved sprenging forekomme.
Det vil i alle tilfeller bli satt opp rystelsesmålere på nærliggende hus til grave-/ sprengningsområdet.

Murens tilstand vil på forhånd være redegjort for i en tilstandsrapport med bilder / dokumentasjon. Om man oppdager en sprekk i f.eks. grunnmuren, kan man da avgjøre om dette har sammenheng med anleggsarbeidene, eller om det er en gammel sprekk.
Du som huseier blir kontaktet av den/de som skal gjennomføre denne tilstandsregistreringen. Som huseier må man ikke gjøre noe spesielt i forkant av dette. Videre info gis av den/de som gjør registeringen.

3. Dine private rør som går fra kommunal vei og inn i huset

For å unngå senere oppgraving i offentlig vei, vil Sarpsborg kommune legge nye rør fra fra ny kommunal hovedledning, ut av vår grøfte-trasé, og normalt ca. 1 meter innenfor privat eiendomsgrense.

Det presiseres at selv om kommunen av praktiske årsaker velger å bekoste dette arbeidet, påhviler alt ansvar for drift, vedlikehold, utskifting/reparasjon etc. av private rør (også kalt private stikkledninger), den enkelte huseier.

Hekker og gjerder som krysses vil bli istandsatt av kommunen / entreprenør.

De private stikkledningene/rørene avsluttes på følgende måte, ca. 1 meter inn på tomt (se bilder under) :

  • Vannledning: - Stoppekran med spindelforlenger til bakkeplan
  • Avløpsvann– stake- og spylekum, med stigerør til bakkeplan (Ø200mm).
  • Overvannsledning (drenering rundt grunnmur) – stake- og spylekum, med stigerør til bakkeplan (Ø200mm. stigerør). For avløpsvann og regnvann avsluttes det i bakkeplan med tett skrulokk og pakning. På kjørearealer/gårdsplass vil kummer og stoppekran bli omsluttet av en betongring med kjøresterkt lokk.

Eksempel på stikkledningsgrøft inn fra kommunal hovedledning. Avslutning på innsiden av gjerde.

Innbyggerens ansvar:

  • Du som huseier må påregne skjøtsel / vanning av plen, planter, flikking på gjerder osv. Planter som skades erstattes med nye planter i «normal ungplantestørrelse».
  • Du som huseier har ansvar for å opplyse om beliggenhet av eventuelle private kabler, oljetanker og annet som kan skades ved graving på privat eiendom.
  • Du som huseier kan få pålegg om å dele opp dine rør og/eller utbedre dine rør hvis du har ett rør for avløpsvann og regnvann, eller at rørene ikke er tette (eks. gamle betongrør). I enkelte tilfeller vil kommunen utføre inspeksjon av private rør i forkant av prosjektet, ellers sjekker entreprenør ut dette under graving. Deling av rør videre fra kommunal vei og helt inn i huset, er huseiers økonomiske ansvar. Dette kan avtales med entreprenøren som utfører graving av hovedledning
Se illustrasjon av oppdeling av rør inn mot bolig

Separering videre inn mot bolig er huseiers økonomiske ansvar. (Kan avtales med entreprenør som utfører graving av hovedledning)

Foreløpige datoer for gjennomføring av prosjektering og utførelse

  • Juni 2022: Oppstart prosjektering, innmåling av kjellere, terreng, kummer
  • Høst 2022 – vår 2023: Geotekniske undersøkelser, grunnboringer
  • Vår/sommer 2023: Informasjonsmøte beboere etappe 1
  • Høst 2023: Oppstart av etappe 1
  • Vinter 2024:Oppstart etappe 4 og 5.

Kontaktinformasjon

Prosjektleder Sarpsborg kommune, Virksomhet Utbygging:
Hans Kristian Holmen
Telefon: 480 74 076
e-post: hans-kristian.holmen@sarpsborg.com

Rådgiver prosjektering WSP Norge AS
Petar Popovic
Tlf.: 998 83 948
e-post: Petar.Popovic@wsp.com

Luva prosjekt, byggeleder og rådgiver prosjektering
Lars-Christian Stylo
Tlf.: 951 86 405
e-post: lars.stylo@luva-prosjekt.no

Sarpsborg kommune, Team drift og forvaltning VA, Rådgiver – (private stikkledninger)
Nikolai Frydenlund Rustan
tlf. 45484737
e-post: nikolai-frydenlund.rustan@sarpsborg.com
